莱索托波利哈利大坝完成主坝 EL.1980m以下趾板混凝土浇筑

日期:2025-08-21 来源:波利哈利 作者:赵清风 陈景兵 摄影:陈朝荣 字号:[ ]

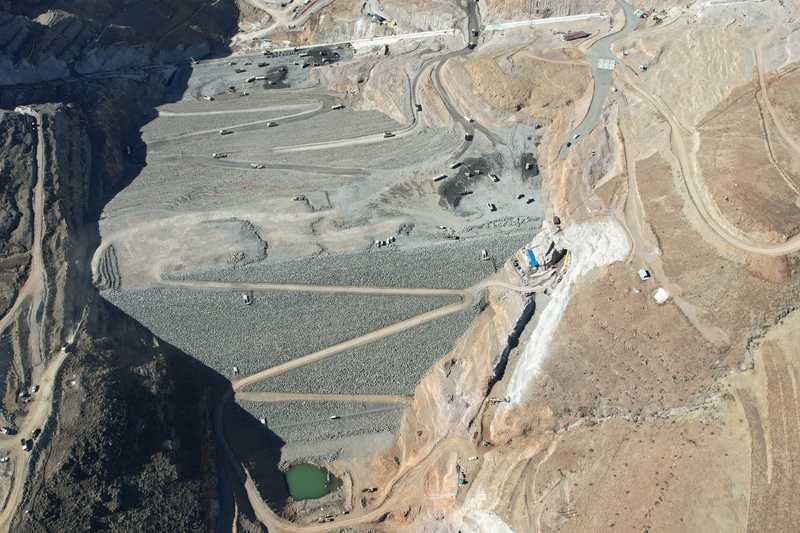

本站讯  8 月 20 日,莱索托波利哈利大坝联营体项目按计划顺利完成主坝 EL.1980m 以下趾板混凝土浇筑作业,为后续工程推进筑牢根基。

主坝右岸地质条件复杂,存在较大地质缺陷,导致设计方案变更及多次开挖,进而造成回填混凝土进场滞后、工程量大幅增加(单个回填设计块需按规范分成 6~10 仓浇筑)。面对紧张工期和高标准要求,建设者在地面结冰、夜间温度低至零下 10° 的恶劣环境中坚守,严格按规范最短层间间歇 3 天的要求,高效完成每仓回填混凝土备仓及浇筑。

因右岸坡度达 45%~51%,现有钻孔设备无法作业,项目部组织技术骨干改装 100B 潜孔钻,实现设备在陡坡上钻孔及简易行走,保障了锚杆施工,为趾板混凝土施工奠定基础。

规范要求固结灌浆需在趾板混凝土完成 21 天后进行。为加快进度,项目部通过试验得出混凝土强度和主要收缩时间为 14 天的结论,对工期紧张的工作面采取加强养护、搭设暖棚保温等措施,将等待时间缩短至 7 天,保障了固结灌浆工序推进。联营体各部门紧密协作:技术部门优化方案并提供精准指导,物资部门保障物资按时按质按量供应,安全部门强化现场管理,确保各工序有效衔接,为关键节点完成奠定基础。

目前,联营体正规划下一段施工任务,全力加快内趾板固结灌浆进度,争取提前完成主坝全断面填筑至 EL.1977m 的主节点(Milestone 1),为项目整体目标实现再迈坚实一步。
